静电地板安装规范要求(2026合规实操指南)
来源:林德纳 | 作者:林德纳 | 发布时间: 2026-03-20 | 21 次浏览 | 🔊 点击朗读正文 ❚❚ | 分享到:
本文根据林德纳集团多年经验,结合《防静电工程施工与质量验收规范》GB 50944-2013、《数据中心基础设施施工及验收规范》GB 50462-2015等国家标准,详细拆解静电地板安装的全流程规范要求,兼顾专业性与实操性,助力施工单位、监理方及业主方把控施工质量。

在数据中心、精密实验室、电子制造车间等对静电防护有严格要求的场所,静电地板的安装质量直接决定静电防护效果、设备运行稳定性及使用寿命。遵循科学合理的静电地板安装规范要求,不仅能确保地板发挥其核心防护功能,还能避免后期出现松动、异响、静电泄放不良等隐患。本文根据林德纳集团多年经验,结合《防静电工程施工与质量验收规范》GB 50944-2013、《数据中心基础设施施工及验收规范》GB 50462-2015等国家标准,详细拆解静电地板安装的全流程规范要求,兼顾专业性与实操性,助力施工单位、监理方及业主方把控施工质量。防静电地板安装规范要求 林德纳

一、静电地板安装前期准备规范要求

前期准备是确保静电地板安装质量的基础,需从现场环境、材料验收、设备准备三个核心维度严格把控,所有环节需符合国标基本规定,杜绝因准备不足导致的施工返工。

(一)现场环境准备规范

1.  基层处理要求:安装静电地板的基层需为C20及以上强度的混凝土地面,表面无起砂、空鼓、裂缝等缺陷,若存在裂缝需用专用修补材料处理,确保基层承载力达标。基层平整度需控制在≤3mm/2m(用2m靠尺检测),不平处需采用水泥砂浆或自流平水泥找平,找平后养护期不少于7天,避免后期地板受力不均出现变形。

2.  环境温湿度控制:施工环境温度需保持在10-35℃,相对湿度≤75%,严禁在雨天、高湿天气施工,防止地板受潮变形或影响接地系统导电性。同时,机房门窗需安装完毕,做好防尘、防潮措施,禁止无关人员进出施工现场,避免灰尘污染基层或地板表面。

3.  放线定位规范:根据施工图纸,用墨斗弹出地板安装基准线、支架网格线及机房边界线,支架常规间距为600×600mm600×1200mm,机房四周需预留200-300mm边距,用于后期布线及设备安装适配,放线误差需控制在≤5mm,确保支架安装位置精准。

(二)材料验收规范

静电地板及配套材料的质量直接影响安装效果和使用年限,进场时需严格验收,不符合要求的材料严禁使用,具体验收要求如下:

1.  静电地板本身:核对地板型号、规格、材质(全钢、陶瓷、HPL等),表面需无划痕、变形、色差,边缘无破损。需提供出厂合格证、第三方检测报告,重点核查防静电性能,表面电阻需控制在10⁶-10⁹Ω,符合GB/T 35665-2017《防静电活动地板通用规范》要求,确保静电能有效泄放。

2.  配套配件:支架、横梁需无锈蚀、变形,支架承载力≥1000kg/个,高度可调范围±10mm,横梁壁厚≥1.2mm,与地板榫槽匹配紧密;导电片、铜箔带(宽度≥20mm)、膨胀螺栓等配件需齐全,导电片导电性良好,铜箔带无破损、断裂;封边条、密封胶需适配地板材质,具备防潮、耐磨性能。

3.  材料存放要求:验收合格的材料需存放在干燥、通风区域,远离水源、腐蚀性物质,地板堆放高度≤5层,避免挤压变形;地板铺设前需提前24小时进场,适应机房环境湿度,减少安装后变形风险。

(三)施工设备准备规范

施工前需准备齐全专用设备,确保设备精度达标、运行正常,具体包括:激光水平仪(用于校准支架高度)、2m靠尺、墨斗、冲击钻、扭矩扳手(支架螺栓紧固力矩控制在15-20N·m)、切割机、卷尺、兆欧表(检测防静电性能)、风速仪(通风地板检测)、沙袋(承重测试)、防静电吸盘(搬运地板避免划伤)等。所有设备需具备计量合格标识且在有效期内,否则不得投入使用。

二、静电地板核心施工流程规范要求

静电地板安装需遵循由下至上、由内向外的原则,按支架安装横梁安装接地系统安装地板铺设边缘处理的流程逐步推进,每一步均需符合国标规范,确保施工质量。

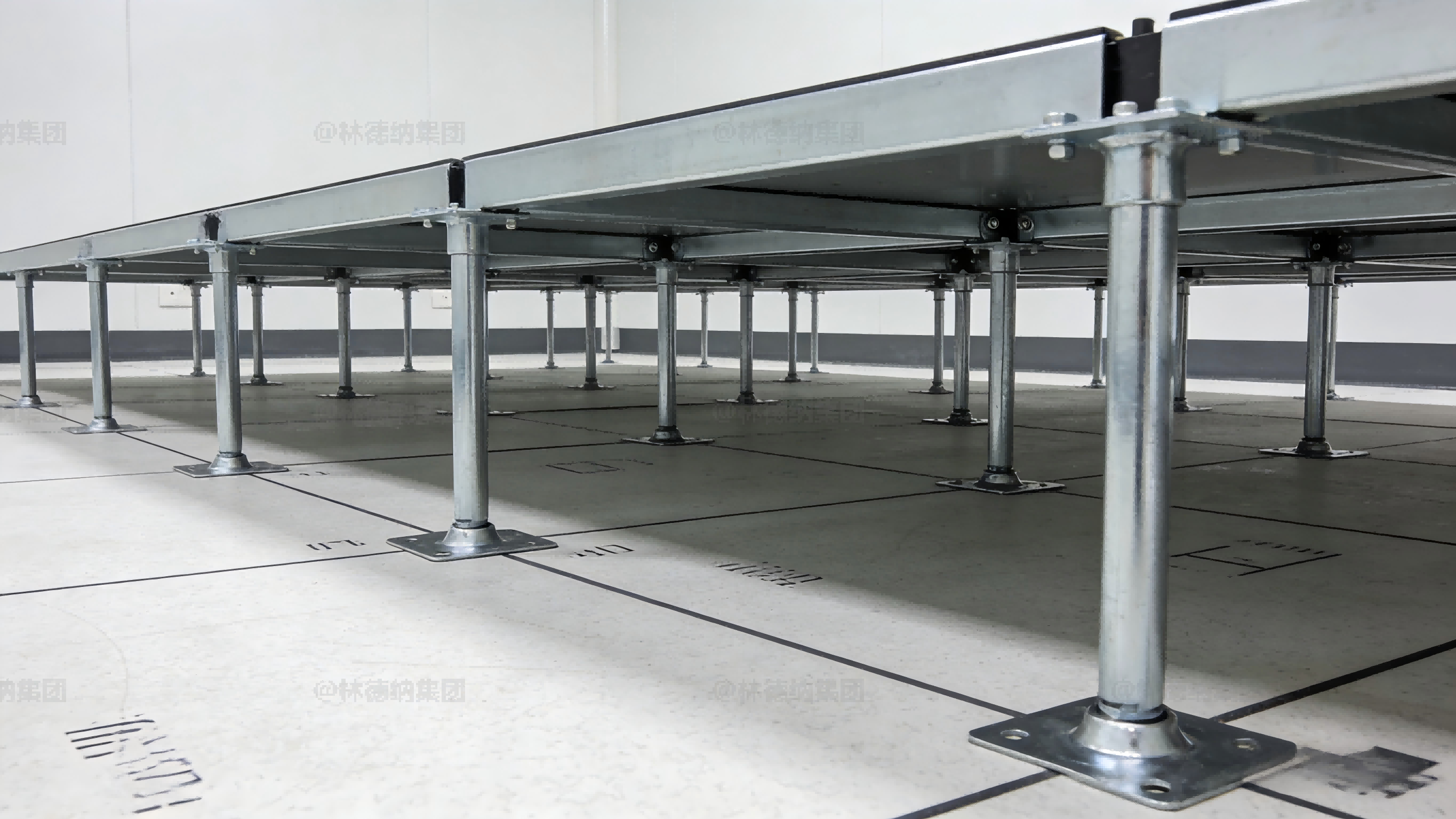

(一)支架安装规范

1.  固定方式:按放线网格线安装支架,混凝土地面采用M8×80mm膨胀螺栓固定,膨胀螺栓嵌入深度≥80mm,确保支架牢固无松动;若为架空地板或防静电地坪,需采用化学锚栓或胶粘固定,固定后需进行承重测试,确保承载力达标。

2.  水平校准:用激光水平仪校准支架顶面高度,高度偏差≤±1mm,同时保证同一区域所有支架顶面在同一水平面,这是确保后续地板平整度的关键。高密度机房可加密支架间距(≤500mm),提升整体承重能力,避免重型设备放置后地板下沉。

(二)横梁安装规范

1.  组装要求:将横梁与支架卡扣锁紧,确保连接紧密、无松动,横梁水平度偏差≤1mm/m,相邻横梁间距误差≤3mm,避免横梁倾斜导致地板铺设后出现高低差。

2.  导电处理:横梁连接处需加装导电片,确保支架与横梁导电连通,无导静电断点,为静电泄放提供连续通道,这是静电地板安装规范要求中不可或缺的环节。静电地板安装规范要求 林德纳

(三)接地系统安装规范

接地系统是静电地板发挥防护功能的核心,需严格遵循GB 50944-2013中防静电工程接地的相关规定,确保静电能快速、安全泄放至大地。

1.  铜箔网格铺设:在支架横梁组成的网格下方,铺设铜箔带形成导电网格,铜箔带交叉处用导电胶固定,确保接触良好,无松动、断裂。导静电地网方格边长尺寸不宜大于6m,每个独立的防静电工作区接地端子不应少于2个。

2.  接地连接:铜箔网格每间隔2-3m接入机房接地极,接地电阻≤4Ω(独立接地时需≤1Ω);地板支架、横梁需与机房金属门窗、机柜做等电位连接,避免电位差产生静电隐患。安装过程中用兆欧表随机检测,确保接地系统导通良好。

(四)地板铺设规范

1.  铺设顺序:从机房中心向四周推进铺设,优先铺设完整地板模块,边缘区域预留切割量,减少地板损耗与施工误差。铺设时轻拿轻放,使用防静电吸盘搬运,避免碰撞损伤地板表面及边角。

2.  拼接要求:相邻地板接缝紧密,缝隙≤1mm,无错位、高低差;拼接后用橡皮锤轻敲地板边缘,确保地板与支架、横梁贴合牢固,踩踏无晃动、无异响。每铺设四块地板,需用水平仪检测平整度,及时调整支架高度。

3.  边缘切割与封边:针对机房边界、立柱、机柜周边的不规则区域,用切割机精准切割地板,切割误差≤2mm;切割面需用PVC封边条包覆,涂抹密封胶固定,防止受潮翘边,同时保证边缘与墙面、设备贴合紧密,无缝隙,避免灰尘进入地板下方影响接地系统。

4.  通风地板安装:若为机房等需要通风的场所,需按空调送风需求布局通风地板,通风地板开孔率与空调风量匹配,安装位置对应机柜发热区域及冷热通道,确保冷风均匀覆盖;通风地板与普通地板平齐,固定牢固,避免气流冲击导致移位。

三、静电地板安装质量控制规范要求

施工过程中需建立全程质量管控机制,重点把控以下关键控制点,及时发现并整改隐患,确保符合静电地板安装规范要求及国标标准。

1.  平整度控制:整体平整度≤2mm/2m,相邻地板高差≤0.5mm,用2m靠尺与塞尺配合检测,每50㎡至少检测1个点,合格率需达到100%;发现高低差及时微调支架高度,避免后期踩踏晃动。

2.  承重稳定性控制:单块地板集中荷载需满足设计要求(常规≥600kg,高密度机房≥1000kg),沙袋加载测试后无变形、破损,变形量≤2mm;支架间距需严格按设计要求设置,禁止随意增大间距。

3.  防静电性能控制:用兆欧表多点检测地板表面电阻,确保稳定在10⁶-10⁹Ω,系统电阻≤10Ω;接地系统导通性需达标,任意点至接地端子的电阻<0.1Ω,避免出现静电泄放不良隐患。

4.  隐蔽工程控制:接地铜箔铺设、支架固定等隐蔽工程,需制定专项施工方案,施工完成后由相关责任方代表确认签字,方可进行下道工序;施工过程中做好隐蔽工程记录,留存影像资料,便于后期验收及运维。

5.  成品保护控制:地板铺设完成后,在表面铺设防尘垫,禁止重型设备拖拽、尖锐物品堆放;每日施工结束后,巡检地板平整度、接缝及接地系统,发现松动、变形、导电不良等问题及时整改。

四、静电地板安装验收规范要求

静电地板安装完成后,需按国标规范及设计要求进行全面验收,验收合格后方可投入使用,验收流程及标准如下:

防静电地板安装规范要求 活动地板 林德纳


(一)验收流程

1.  自检:施工单位完成全部工序后,按验收标准逐项自检,整改不合格项,整理施工资料(放线记录、材料合格证、检测报告、施工日志、隐蔽工程记录等)。

2.  分项验收:业主方、监理方与施工单位共同核查外观质量、性能指标,用专业设备检测防静电、承重、通风等核心参数,做好验收记录。

3.  竣工交付:所有指标达标后,签署验收报告,移交施工资料及运维手册;提供后期运维指导,确保地板长期稳定运行。

(二)验收标准

1.  外观质量:地板表面洁净、无划痕、色差、破损,接缝均匀、紧密;支架、横梁无锈蚀、松动,接地铜箔铺设规范,无裸露、断裂现象;边缘封边完整无翘边,与墙面、设备贴合紧密。

2.  性能指标:防静电性能、承重性能、接地电阻、平整度等均需符合本文所述规范要求及国标标准;通风地板风速均匀性偏差≤15%,无气流短路、漏风现象。

3.  资料齐全:施工资料、材料检测报告、验收记录等齐全,符合国标GB 50944-2013GB 50462-2015及设计要求,环保、防火等级达标(至少B1级)。

4.  验收不合格处置:若验收过程中发现不合格项,施工单位需限期整改,整改完成后重新验收,直至全部指标达标;若存在严重质量隐患,需返工处理,确保符合静电地板安装规范要求。

五、静电地板安装常见问题及规范处置

施工过程中易出现各类问题,需按规范要求及时处置,避免隐患遗留,常见问题及解决方案如下:

1.  地板踩踏下沉:多因支架间距过大或未调平导致,需调整支架密度(≤600mm),重新用激光水平仪校准支架高度,确保支架顶面平齐、牢固。

2.  静电释放不良:主要是接地铜箔断裂、接触不良或导电片未安装到位,需检查接地网络,重新压接导电片,修复断裂的铜箔带,确保接地系统导通良好。

3.  地板接缝过大、高低差明显:多因放线误差或支架水平度不达标,需重新校准支架高度,调整地板位置,对缝隙过大处用密封胶填充,确保接缝均匀、紧密。

4.  通风地板送风不均:由于通风率与空调风量不匹配或安装位置不当,需调整地板开孔率或空调风速,重新规划通风地板布局,确保冷风均匀覆盖。

六、后期运维规范要求

静电地板安装完成后,规范的后期运维能延长其使用寿命,确保静电防护功能长期有效,需遵循以下要求:

1.  日常清洁:使用拧干的湿拖把或专用防静电清洁剂清洁地板,严禁使用蜡水或普通地板护理剂,以免形成绝缘膜,影响静电泄放。

2.  定期检测:每半年至一年,用兆欧表检测地板防静电性能及接地电阻,做好检测记录,发现异常及时处理;每年检查一次支架、横梁的牢固性,松动处及时紧固。

3.  规范使用:禁止在地板上堆放超重物品,避免尖锐物品划伤地板表面;移动地板时需使用专用吸盘工具,避免硬撬导致地板破损或支架松动。

结语:静电地板安装是一项兼具专业性与规范性的系统工程,严格遵循本文所述的静电地板安装规范要求,结合《防静电工程施工与质量验收规范》GB 50944-2013等国标标准,把控前期准备、施工流程、质量控制、验收及运维的每一个环节,才能确保地板发挥良好的静电防护作用,为精密设备运行提供安全、稳定的环境。无论是施工单位、监理方还是业主方,都应重视静电地板安装的规范性,杜绝违规施工,从源头规避安全隐患。
